  • 工場の完成や稼働と、安定した量産・顧客への出荷は、異なる進捗を表します。
  • 2025年の3つの発表を、発表時点の実現済み事項と将来計画に分けて比較します。
  • 予定日が過ぎても達成済みとは決めつけず、後の発表で実績を確認する必要があります。

工場が「稼働を開始した」というニュースを読んでも、その日から計画どおりの量を顧客へ出荷しているとは限りません。投資の決定、建物の完成、試作、稼働、量産、出荷は、違う進み具合を表しています。

企業の動きを理解するには、投資額の大きさに加えて、何が実現済みで、何がこれからの計画なのかを読む必要があります。Rapidus、キオクシア、トヨタが2025年に出した発表を例に、工場のニュースを読み分けます。本稿では当時の発表を読み分けたうえで、キオクシアの2026年の続報と照合します。各工場の最新の進捗や稼働率を網羅した一覧ではありません。

工場の完成、稼働、量産、出荷は何が違うのか

投資の発表は、企業が一定の目的に資金を使う方針を示すものです。建物や設備への投資でも、いつ使い始めるか、どの製品をどれだけ作るかは、別の情報として確認します。工場の建物が完成していても、生産設備の据え付けや立上げが続く場合があります。

試作では、狙ったものが作れるか、必要な性質が得られるかなどを確かめます。一度狙いどおりに作れたことと、必要な量を安定して作れることは同じではありません。品質や工程の安定、顧客の求める条件への適合など、量産までに確かめる内容が残ります。

工場の投資と完成、試作と検証、稼働と出荷を分けて進捗を読む概念図
企業発表を読むための段階の整理。順序や期間を規定する工程表ではなく、複数段階が並行する場合もあります。写真・画像:ものづくりジャーナル編集部 / 編集部制作図版

稼働という言葉が表す範囲も、発表ごとに読む必要があります。工場や製造棟が動き始める時期と、本格的な製品出荷の時期を分けて書く企業もあります。また、生産能力を段階的に上げる計画なら、稼働初日から最大能力を使っているとは読めません。

この図は理解のために分けた段階です。現実には、一部の製品を出荷しながら別のラインを立ち上げるなど、複数の段階が並行します。すべての工場が同じ順序・期間で進むという工程表ではありません。

3つの発表は、何を実現済みとして伝えたか

Rapidusは2025年7月18日、IIM-1で2nm世代のGAAトランジスタの試作を始め、電気的な特性の取得を開始したと発表しました。GAAは、電流を制御するゲートが通り道を囲む構造です。この発表が示すのは、試作品の段階での進捗。同じ発表にある2027年の量産開始は将来計画であり、その日に量産を達成したという意味ではありません。

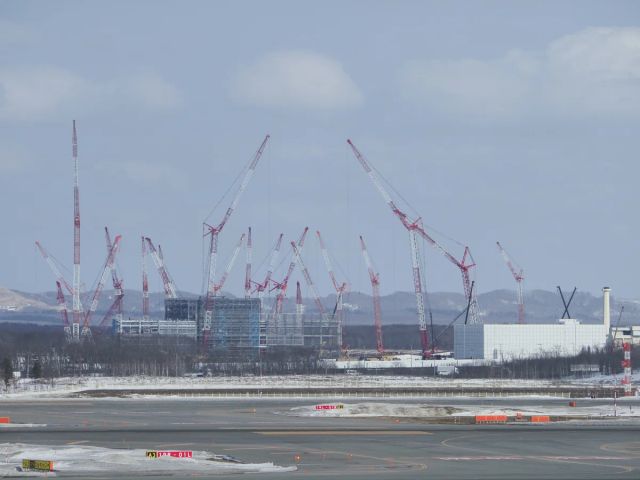

雪の残る千歳で建設中のRapidus工場とクレーンを新千歳空港から見た風景
2024年3月14日、新千歳空港から撮影された建設中のRapidus工場。本文で扱う2025年7月の試作発表より前の姿であり、現在の進捗を示す写真ではありません。写真・画像:どういたしまして / Wikimedia Commons / CC BY-SA 4.0

キオクシアとサンディスクの2025年9月30日の共同発表は、北上工場の第2製造棟、K2の稼働開始を伝えています。その一方で、本格的な出荷開始は2026年前半とし、市場動向に合わせて設備投資を続け、生産能力を段階的に上げると説明しています。「稼働」と「本格出荷」が別の時点として書かれている例です。

トヨタの2025年2月5日の発表では、米国ノースカロライナ州の電池製造会社TBMNCが生産準備を完了し、同年4月から北米の電動車向けに出荷を始めるとしています。対象には、ハイブリッド車、プラグインハイブリッド車、バッテリー電気自動車の電池が含まれます。「電池工場」という見出しだけから、バッテリー電気自動車向けだけの投資と解釈すると範囲を取り違えます。

企業・発表日 その発表で確認できる進捗 同じ発表にある将来計画
Rapidus・2025年7月18日 2nm GAAトランジスタの試作と電気特性取得の開始 2027年の量産開始
キオクシア/サンディスク・2025年9月30日 北上工場K2棟の稼働開始 2026年前半の本格出荷、段階的な能力拡大
トヨタ・2025年2月5日 TBMNCの生産準備完了 2025年4月からの電池出荷

表の予定日が過ぎているからといって、この記事から達成済みと判断することはできません。実績を知るには、それぞれの企業が後に出した資料を確認する必要があります。この表では、それぞれの発表日に言えた範囲を保っています。

続報では、同じ工場のどの棟・製品が進んだかを確かめる

キオクシアとサンディスクは2026年7月3日、北上工場K2棟で第10世代3次元フラッシュメモリの生産を開始したと発表しました。同じ資料は、K2棟が2025年9月に稼働し、それまでは第8世代品を生産していたと説明しています。

2025年の稼働開始と2026年の生産開始は、同じ出来事の言い換えではありません。製造棟を動かし始めたことと、その棟に新しい世代の製品を導入したことを分けると、進捗を具体的に追えます。ただし、この続報だけで本格出荷の正確な開始日や、最大能力に対する稼働率まで確定することはできません。

さらに、2026年8月27日の発表は、同じ北上工場でもK3棟の建設に向けた土地等の整備開始を伝えています。K3棟の稼働開始は2029年度中を目指す計画です。K2棟での生産開始を、K3棟も完成したという話に広げてはいけません。

同じ企業・同じ工場名のニュースでも、製造棟、対象製品、達成した段階は違います。「北上工場」とだけメモするより、「K2棟・第10世代品・生産開始」のように残すと、次の発表との比較がしやすくなります。

投資額と生産能力は、条件をそろえて比べる

工場投資を比較するとき、金額が大きいほうを単純に「積極的」とは言い切れません。土地や建物を含むのか、設備だけなのか。一度の投資額なのか、数年間で使う予定の総額なのか。まず分母に当たる対象をそろえます。

同様に、能力の数字が「月に作れる数量」なのか、「将来の最大能力」なのか、「当面の計画」なのかを確認します。生産能力は作れる量であって、実際に作った量や売れた量と同じではありません。製品の種類や工程が異なる工場を、能力の数字だけで順位付けするのも難しくなります。

先ほどのキオクシアの発表は、市場動向を見て能力を段階的に上げると明示しています。需要に対応するための余地を用意することと、すぐに全設備を最大限動かすことを分けて読む材料です。一方、トヨタの発表にある約5,000人の雇用は計画であり、発表日の実際の従業員数とは区別する必要があります。

金額や人数の横にある「予定」「段階的」「市場動向に合わせて」は、削ってよい飾りではありません。その計画がどんな条件で実現するかを伝える情報です。

企業の動きを追うときは、次に確認する事実を残す

一つの発表を読んだら、対象製品、拠点、今回達成したこと、次の予定、計画の条件を短く整理すると、後の発表とつなげやすくなります。

試作の発表なら、次は顧客向けの試作や量産への準備がどう進んだか。製造棟の稼働なら、製品の出荷や段階的な設備導入がどう報告されたか。資料に書かれた次の節目を追えば、「大型投資」という見出しの繰り返しから、一歩具体的な変化へ進めます。

地域への影響を考える場合も、発表された雇用計画だけで結論にせず、実際の採用、地元企業との取引、関連する設備や物流の動きを別に確認します。一社の計画を、そのまま産業全体の実績へ広げないことが大切です。

半導体の製品や部品の基礎を先に知りたい方は、半導体とは何かも参考になります。作るものの違いがわかると、企業がどの段階に資金や技術を投じているかも読みやすくなります。

出典・参考資料

  1. Rapidus「Rapidus Achieves Significant Milestone…」(2025年7月18日発表) ↗(新しいタブで開く)確認日:2026.09.27
  2. キオクシア/サンディスク「AI需要に対応する北上工場第2製造棟の稼働開始について」(2025年9月30日発表) ↗(新しいタブで開く)確認日:2026.09.27
  3. トヨタ「米国ノースカロライナ州での車載用電池工場稼働開始」(2025年2月5日発表) ↗(新しいタブで開く)確認日:2026.09.27
  4. キオクシア/サンディスク「北上工場第2製造棟において第10世代3次元フラッシュメモリの生産を開始」(2026年7月3日) ↗(新しいタブで開く)確認日:2026.10.01
  5. キオクシア「北上工場 新製造棟(K3棟)の建設について」(2026年8月27日) ↗(新しいタブで開く)確認日:2026.10.01
  6. カバー写真原典:掬茶 / Wikimedia Commons(CC BY-SA 4.0) ↗(新しいタブで開く)確認日:2026.10.01
  7. 写真原典:どういたしまして / Wikimedia Commons(CC BY-SA 4.0) ↗(新しいタブで開く)確認日:2026.10.01
  8. カバー写真・本文写真の利用条件:Creative Commons 表示—継承 4.0 ↗(新しいタブで開く)確認日:2026.10.01

画像の出典・利用条件

以下は元画像の説明と利用条件です。配信用に縮小・形式変換を行い、一覧では表示枠に合わせて一部を切り取って表示しています。

カバー画像

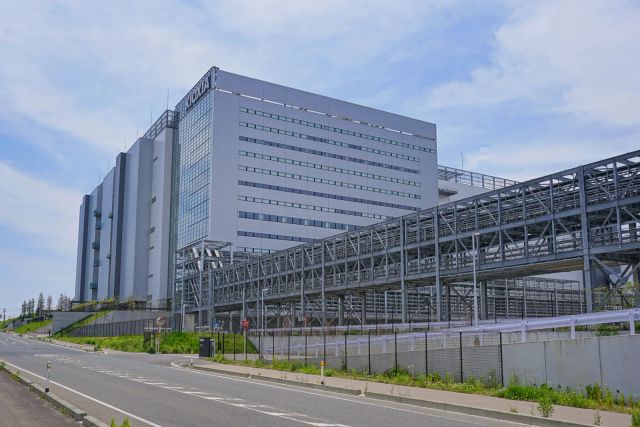

キオクシア北上工場の外観(2026年5月17日撮影)。 写真から個別の製造棟や稼働・出荷状況は判断できません。 写真:掬茶 / Wikimedia Commons(CC BY-SA 4.0)。縮小・WebP変換。表示枠では一部を切り取り表示。派生画像も同ライセンス。

トップ・一覧・関連記事・特集のカバーにも、ここに記載した説明・利用条件が適用されます。

  1. ものづくりジャーナル編集部:工場の投資と完成、試作と検証、稼働と出荷を分けて進捗を読む概念図 ↗(新しいタブで開く)

    編集部制作図版。出典の記述・公表数値に基づき新規作図。原典の画像・図版の転載やトレースなし。確認日:2026.09.27

  2. どういたしまして / Wikimedia Commons:雪の残る千歳で建設中のRapidus工場とクレーンを新千歳空港から見た風景 ↗(新しいタブで開く)

    CC BY-SA 4.0(ライセンス(新しいタブで開く))。幅1200pxに縮小しWebP変換。トリミング・色補正なし。派生画像もCC BY-SA 4.0。確認日:2026.10.01

この記事を共有する
